ООО "Акма"
Этапы работы
- Корпус комплексной обработки стекла (5 157 кв.м)
- Склад (сентябрь)
- Цех ХОС (август, 1 500 кв.м)
- Цех мелких изделий (июнь, 288 кв.м)
- Цех пескоструйной обработки (сентябрь, 180 кв.м)
- Цех комплектации (декабрь, 370 кв.м)
- Цех пескоструйной обработки — 2-я очередь (сентябрь, 180 кв.м)
- Цех графической печати (октябрь, 870 кв.м)
- Инженерная подготовка территории (3 900 кв.м, июль–август)
- Укладка труб в канаву с колодцами и дренажом (900 м, перевод в закрытый тип, июль–август)
- Устройство подпорной стенки и бетонной площадки из плит (июль–октябрь)
- 2020
- Устройство эстакады подкрановой (г/п 3,2 т) в пневмоангаре
- Устройство подпорной стенки (февраль–май)
- Укладка трубы в канаву (330 м, февраль 2020 – июнь 2021)
- Инженерная подготовка территории (6 000 кв.м)
- Устройство бетонной площадки из плит
- Устройство фундамента под оборудование (центральный пролет Корпуса комплексной обработки стекла, сентябрь 2020 – март 2021)
- 2021–2022 (Корпус ламинации 5 127 кв.м)
- Август 2021 — начало проектирования и строительства
- Декабрь 2021 — закрытие контура
- Сентябрь 2022 — завершение отделки
- Декабрь 2022 — запуск производства, завершение благоустройства
- Отдельно (без даты)
- Проектирование и строительство участка водоподготовки

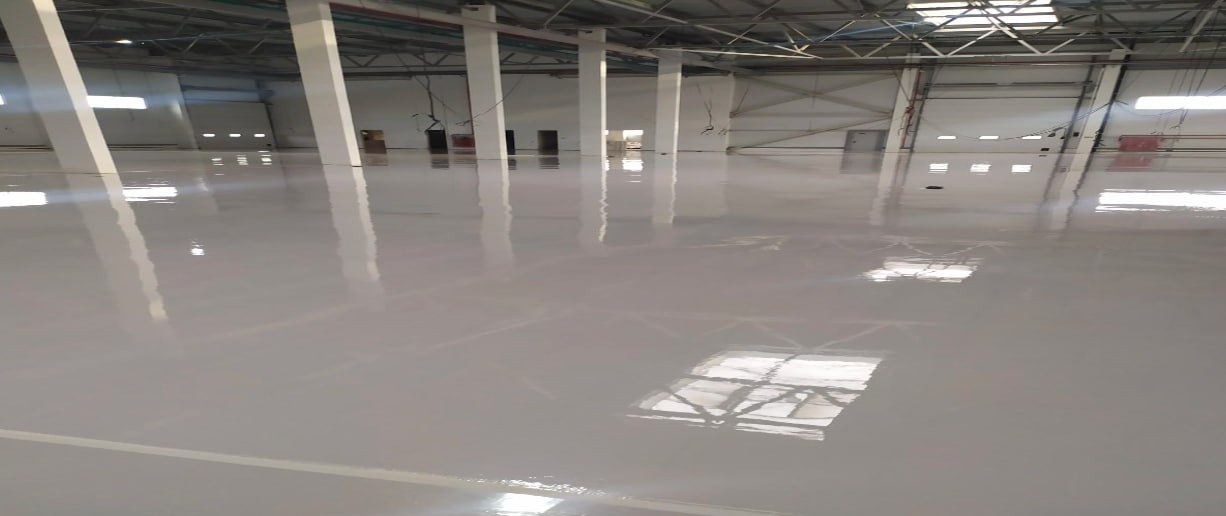

- Строительство корпуса А (кровля из сэндвич-панелей, монолитные полы в корпусе А и переходе) — 14 000 кв.м, июнь 2025
Описание проекта
Объект: Комплекс производственных зданий и сооружений ООО «Акма» для обработки стекла и выпуска готовых изделий. Характеристика: Многофункциональный промышленный комплекс, который развивался поэтапно с 2011 года. Включает в себя специализированные цеха для различных видов обработки стекла: комплексная обработка, пескоструйная обработка, графическая печать, производство мелких изделий, а также цех комплектации и ХОС (химически очищенные стоки). Помимо производственных корпусов, проект включает масштабную инженерную подготовку территории, системы дренажа (перевод из открытого в закрытый тип), подпорные стенки, бетонные площадки, эстакаду и отдельно стоящий корпус ламинации (5127 кв.м) с участком водоподготовки. На завершающем этапе (2025 год) проводится строительство корпуса А с монтажом кровли, сэндвич-панелей и монолитных полов (14000 кв.м). Общая площадь построенных и реконструируемых помещений (по упомянутым данным): более 12 500 кв.м (без учета корпуса А 14000 кв.м и инженерных площадок).
